钢筋桁架楼承板施工的技术要点有哪些?
发布日期:2018-12-21   点击次数:1815

      钢筋桁架楼承板作为第三代新型楼承板,其施工工艺也是一项新的技术,应在充分考虑其工艺特点

并做好各项施工技术配合措施的条件下,使该工艺的优点得到最大发挥,取得最大综合效益。

 a、需从钢筋桁架楼承板适用范围考虑,桁架板,板型是依据原结构设计配“钢筋” ,板材厚度考虑

选取,但其做为无支撑条件是由已经先取的板型决定,施工时超过该板型最大无支撑跨则需要设置

临时支撑,例如:主楼M层(1/7 ~2/7)轴交(2/H)~K轴,跨度为3.7M,选择600宽板型的TD3-70

板型,其最大无支撑跨度为3.2M,则本跨须设现场支撑以满足施工要求,注本工程设置现场支撑部位

见初步设计图,支撑形式初步方案为通跨方斗架子如图



b、根据钢筋桁架楼承载力特点,桁架板纵向的悬挑长度最大为7倍桁架高度,若不满足则架设临时支撑

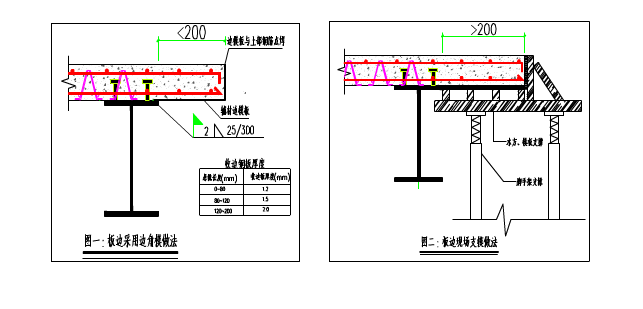

(见a条)而横向最大悬挑为200MM见下图一,且需要设置封边角模以实现悬挑过大需要现场支模,见

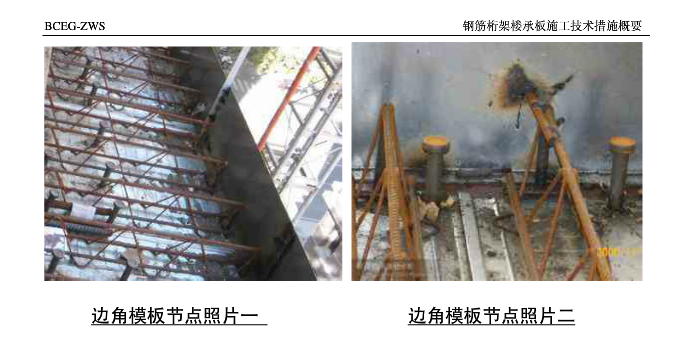

下图二;边角模侧板及与桁架钢筋电焊拉结,参见节点照片一、二。





c、钢筋桁架板与心筒墙,钢柱的连接方式采用角钢支撑并焊接锚栓钉的形式,此项内容为增加节点措施

原结构设计无此项内容如下图



d、根据钢筋桁架楼承板承载力特点,若板上预留机电洞口,结构洞口等,不允许先行断筋开设洞口,若桁架板

钢筋被先行切断则其必将推动承载力,处理措施为,混凝土浇筑前在洞口周围设置收口网片(预留出洞口部位不

浇筑混凝土)待板混凝土强度满足要求后切除洞口部位钢筋桁架板。



e、因钢筋桁架楼承板构造特点,即出厂时纵向的上部钢筋,下部钢筋已经设置并以腹杆钢筋连接固定成桁架结构

,机电管线施工时垂直于纵向钢筋布置会比普通绑扎钢筋增加难度,可待所有 本区域钢筋桁架楼承板全部铺设完

成再进行机电管线的铺设工作。



   钢筋桁架楼承板型号及最大无支撑跨度表推荐阅读:http://www.kbzzq.com/prohot_8.html
